优秀炒股配资门户 国电电力包头双良60万千瓦绿色供电项目180MW升压站及光伏区EPC总承包中标候选人公示
发布日期:2024-11-14 22:46    点击次数:158

优秀炒股配资门户 国电电力包头双良60万千瓦绿色供电项目180MW升压站及光伏区EPC总承包中标候选人公示

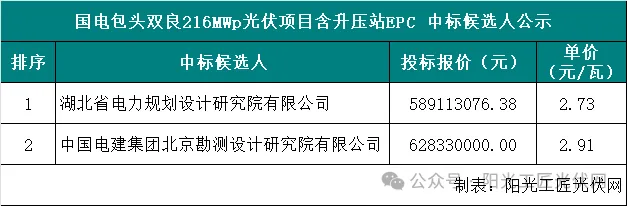

  10月23日,国电电力(600795)内蒙古新能源开发有限公司包头双良60万千瓦绿色供电项目180MW升压站及光伏区EPC总承包公开招标中标候选人公示,湖北省电力规划设计研究院有限公司以2.73元/瓦位列第一候选人,该项目直流侧装机容量约为216MWp。

  招标人为国电电力内蒙古新能源开发有限公司,项目单位为:国电电力(达茂旗)新能源有限公司。

  项目概况与招标范围:

  项目概况、招标范围及标段(包)划分:

  项目概况:本项目源网荷储建设方案总体包括风电场、光伏电站、储能电站、升压站以及配套送出线路。风电场建设规模为 420MW,采用单机容量 10.0MW 的风机,共计42 台。光伏电站建设规模为180MW,采用风光同场的布置方式建设。储能电站建设规模为 102MW/408MWh型储能,全部通过新能源发电侧升压并网。升压站采用 220 千伏电压等级,将新能源电力汇集升压,同时配建 240Mvar 动态无功补偿装置,低压侧同时接入储能电站。并网工程为新建 1 回 220 千伏输电线路,自本项目新能源汇集升压站 220 千伏母线起,至包风二变电站 220 千伏母线止,线路路径长约 66公里,采用 LGJ-2×630 型号架空线路。包风二变电站配套扩建 1 回 220 千伏间隔。本项目同时还需匹配新增负荷用电部分通过在园区片公共电网受电,根据前期接入系统设计,本项目单开断π入现状高新变至双良前期 220 千伏双回 220 千伏线路中的一回,新建线路采用 LGJ-2×630,新建线路路径长度约 0.5 公里。

  标段划分为如下:

  国电电力内蒙古新能源双良包头市60万千瓦园区绿色供电项目I标段:拟规划建设180MW光伏场区,直流侧装机容量约为216MWp,新建1座220kV升压站,配套建设102MW/408MWh型储能站,不含220kV架空线路(与外送线路工程以站外附近终端塔为界,不含终端塔;含终端塔与构架之间的导线、绝缘子及金具串);含接入在开林河(包风二)500kV 变220kV 侧新建1 个220kV出线间隔。

  国电电力内蒙古新能源双良包头市60万千瓦园区绿色供电项目II标段:拟规划建设420MW风电场场区,通过35kV集电线路接入I标段新建升压站,界线为35kV开关柜接线端子,电缆终端头属II标段。不含升压站、储能站、220kV架空线路。

  标段名称:国电电力内蒙古新能源双良包头市园区绿色供电项目180MW光伏区及升压站EPC工程;

  本标段为国电电力内蒙古新能源双良包头市60万千瓦园区绿色供电项目I标段,建设光伏电站额定容量为180MW,直流侧装机容量约为216MWp,拟建设 55 个单晶硅方阵,拟使用 690Wp单晶硅双面双玻N型组件。拟配置不低于300kW组串式逆变器600台,逆变后接入35kV就地箱式变压器升压后以多回35kV集电线路接入本工程新建的220kV升压站内。

  本标段新建1座220kV升压站,通过新建1回220kV线路接入包风二变电站,升压站220kV侧采用单母线接线形式,高压配电装置采用户内GIS方案,项目按照17%(4h)配置1套总容量为102MW/408MWh的储能系统,并配置能量管理系统。本项目对风力发电、光伏发电、升压站各设置1套计算机监控系统,分别完成对风力发电系统、光伏发电系统和升压站的监控。新建升压站内建(构)筑物主要包括综合楼、附属辅助用房、车库、危废库、35kV配电装置区、二次预制舱、35kV预制舱、主变、事故油池、GIS设备、柴油发电机、柴油发电机预制舱、SVG预制舱、储能装置区、站用变、停车位、污水处理设施等。

  本项目储能设备为甲供设备,其他设备均在招标范围内。投标人在初步设计阶段对组件、支架、主变、逆变器、电缆等选型进行进一步论证,确定最终配置。

  招标范围:本标段为国电电力内蒙古新能源双良包头市60万千瓦园区绿色供电项目I标段,主要包括(但不限于)以下内容:

  1、初步设计范围:按照一体化设计原则,完成国电电力内蒙古新能源双良包头市60万千瓦园区绿色供电项目整体的初步设计工作(包含升压站(含储能)、光伏及风电场区),办理相关审查,取得审查意见,投标人承担相关一切费用。

  2.工程设计范围:包括风电场区的详勘、试桩(若有)以及本标段范围内的光伏场区、升压站(含储能区)、35kV集电线路、检修道路、进场道路的详勘、光伏支架基础试桩、防洪排水及植被恢复设计、施工图设计(仅含升压站(含储能)及光伏场区)、编制竣工图纸(仅含升压站(含储能)及光伏场区)及文件等EPC工程范围内的所有设计,包含全站一体化监控的统一设计及各子系统间的协调;本项目与风电场区的施工图设计分界点为站内35kV开关柜下口。

  3.设备采购、调试及试验范围:除储能系统由招标人供货外,投标人采购范围包含:本标段180MW光伏及升压站项目范围内的光伏组件、光伏支架、组串式逆变器、箱式变压器、桩基础,主变压器、SVG、升压站配电装置、预制舱、接地变成套装置、站用变系统和设备、二次设备、通信设备、柴油发电机、接地、组件清洗机器人、无人机巡检设备,网络会议系统设备,施工期安全监督智慧管控系统、35kV集电线路与光缆、接地及本标段范围内所有设备、试验及检查测试、保护定值提供、系统调试(含风电区域相关)、涉网调试、试运行、消缺、培训,同时也包括所有材料、备品备件、专用工具、消耗品以及相关的技术资料等。投标人负责本标段范围内所有设备和材料(含甲供设备)的卸车、保管、二次搬运、各设备及系统厂家间的协调等,主要设备(箱变、主变、GIS、SVG、35kV开关柜)质保期为两年,招标人有权参与投标方范围内主要设备的技术规范书审查、技术协议的谈判及签订工作。

  4.施工范围:包含本标段范围内光伏电场、220kV升压站(含储能区)、35kV集电线路、房屋建筑工程、交通工程、通讯工程(集团专用链路、生活网)其他建筑工程;包含整个项目(标段I和标段II)范围施工用水用电及临建设施【负责现场设计并修建本标段现场施工及施工人员生活所需要的临时设施,并在合同工程竣工或在投标人使用结束时,按招标人的要求拆除并恢复场地;建设现场临时道路、供暖、通讯(生活办公网络、无线对讲、手机信号)、网络会议系统、施工期安全监督智慧管控系统等设施,并按招标人要求建设整体项目的项目管理人员临建区,供所有建设单位项目管理人员、监理人员、总承包管理人员办公生活使用】(按高峰期不少于50人,临建设施面积不少于1800平米并应考虑适合当地气候的保温,防水,防风沙要求。业主宿舍按2人间考虑)、环境保护和水土保持工程、植被恢复(植被恢复责任期为植被恢复施工完成后至项目整体竣工完成,责任期内负责补种及养护。最终责任期满后植被恢复条件达到环评水保批复及当地林草国土的要求,通过地方主管部门的验收,退还复垦保证金。施工期以及植被恢复责任期发生的任何林草、违法用地事件或处罚由投标人负责处理)、设备接口开放、安全生产标准化等整个项目设计范围内的建安工程,移交以及质保期内的服务。

  计划工期:2024年12月20日具备首批并网条件;2024年12月31日全容量并网发电优秀炒股配资门户,总工期为107天,具体开工时间由招标人通知确定,但首批并网工期与总工期不变。
